Directiva para el proceso de ascenso de Suboficiales PNP, del año 2026, promoción 2027 [Directiva 008-2026-CG-PNP-DIRREHUM-DIVPNIBPP]

|Directivas PNP| La Comandancia General de la PNP, mediante la RCG N° 375-2026-CG PNP/SECEJE-DIRREHUM, del 26JUN2026 aprobó la Directiva N°. 002-2026-CG-PNP/DIRREHUM-DIVPNIBPP. «Lineamientos para la ejecución del proceso de ascenso por concurso para suboficiales de armas y de servicios de la PNP, del año 2026 – promoción 2027»⇒DESCARGA AQUÍ⇐


Lee más:

Directiva para el proceso de ascenso de Suboficiales PNP, del año 2026, promoción 2027. Directiva 008-2026-CG-PNP-DURREHUM-DIVPNIBPP.

Resolución de la Comandancia General de la Policía Nacional

N° 605 -2026-CG PNP/SECEJE-DIRREHUM

VISTO. el Informe N° 216-2026-DIRRREHUM-PNP/DIVPNIBPPDEPPRNOM.SECPNSO del 23 de setiembre de 2026, formulado por la Sección de Promoción y Nombramiento de Suboficiales del Departamento de Promoción y Nombramiento de la División de Promoción, Nombramiento, Incentivos, Beneficios y Producción de Planillas de la Dirección de Recursos Humanos de la Policía Nacional del Perú, mediante el cual recomienda se modifique en parte el Anexo V – Cronograma de Actividades de la Directiva N° 008-2026-CG PNP-DIRRHUM-DIVPNIBPP.

ⓘ Publicidad JurispolInscríbete

CONSIDERANDO:

Que, el subnumeral 20) del numeral 12.3 del artículo 12° del Reglamento del Decreto Legislativo N° 1267, Ley de la Policía Nacional del Perú, aprobado mediante Decreto Supremo N° 012-2025-IN, señala que la Comandancia General tiene entre sus funciones: Aprobar, en el marco de su competencia, los documentos normativos, orientadores y técnicos de gestión que regulen el funcionamiento operativo y administrativo de la Policía Nacional del Perú;

Que, el subnumeral 7) del numeral 54.4 del artículo 54° del Reglamento del Decreto Legislativo N° 1267, Ley de la Policía Nacional del Perú, aprobado por Decreto Supremo N° 012-2025-IN, dispone que la Secretaría Ejecutiva de la Policía Nacional del Perú tiene entre sus funciones: Visar los proyectos de resolución de la Comandancia General de la Policía Nacional del Perú;

Que, el artículo 86° del Reglamento del Decreto Legislativo N° 1267, Ley de la Policía Nacional del Perú, aprobado por Decreto Supremo N° 012-2025-IN, señala que la Dirección de Recursos Humanos de la Policía Nacional del Perú es el órgano de apoyo administrativo responsable de coordinar, planificar, dirigir, supervisar y evaluar la administración y gestión del personal policial y civil asignado a las unidades de organización de la Policía Nacional del Perú, de conformidad con los objetivos y planes institucionales, los lineamientos dictados por el Ministerio del Interior y las disposiciones del Comandante General de la Policía Nacional del Perú;

Que, el subnumeral 1) del numeral 90.3 del artículo 90° del Reglamento del Decreto Legislativo N° 1267, Ley de la Policía Nacional del Perú, aprobado por Decreto Supremo N° 012-2025-IN, establece que la División de Promoción, Nombramiento, Incentivos, Beneficios y Producción de Planillas tiene entre sus funciones: Articular, planificar, ejecutar, controlar y evaluar el proceso de Promoción y Nombramiento del personal policial y civil de la Policía Nacional del Perú, en el marco de la normativa sobre la materia;

Que, mediante Resolución de la Comandancia General de la Policía Nacional N° 375-2026-CG PNP/SECEJE-DIRREHUM, del 26 de junio de 2026, se aprobó la Directiva N° 008-2026-CG-PNP/DIRREHUM-DIVPNIBPP, que establece los lineamientos para la ejecución del proceso de ascenso por concurso de Oficiales de Armas y de Servicios de la Policía Nacional del Perú, del año 2026 – Promoción 2027, modificada en parte mediante Resolución de la Comandancia General de la Policía Nacional N° 398-2026-CG PNP/SECEJE-DIRREHUM, del 3 de julio de 2026;

Que, con Informe N° 216-2026-DIRRREHUM-PNP/DIVPNIBPP-DEPPRNOM.SECPNSO, del 23 de setiembre de 2026, formulado por la Sección de Promoción y Nombramiento de Suboficiales del Departamento de Promoción y Nombramiento de la División de Promoción, Nombramiento, Incentivos, Beneficios y Producción de Planillas de la Dirección de Recursos Humanos de la Policía Nacional del Perú, se recomienda la modificación en parte del Anexo V-Cronograma de Actividades de la Directiva N° 008-2026-CG-PNP/DIRREHUM-DIVPNIBPP, con la finalidad de evitar cualquier tipo de colisión entre las fechas del examen de conocimientos con la fecha de la llegada del Santo Padre León XIV en Visita Apostólica al Perú, del 11 al 16 de noviembre de 2026, y que recorrerá los departamentos de Lima, Callao, Chiclayo, Cusco y Pucallpa; teniendo en consideración que, días previos al evento, la Policía Nacional del Perú desplegará gran cantidad de efectivos policiales especializados en todas esas sedes, a fin de garantizar el orden y la seguridad durante la mencionada visita.

Lo dictaminado por la Unidad de Asesoría Jurídica de la Dirección de Recursos Humanos de la Policía Nacional del Perú, mediante Dictamen N° 2087-2026-DIRREHUM-PNP/UNIASJUR, del 24 de setiembre de 2026;

Lo propuesto por el Coronel de la Policía Nacional del Perú, Jefe de la División de Promoción, Nombramiento, Incentivos, Beneficios y Producción de Planillas de la Dirección de Recursos Humanos de la Policía Nacional del Perú; y,

Lo opinado por el General de la Policía Nacional del Perú, Director de Recursos Humanos de la Policía Nacional del Perú.

SE RESUELVE:

Artículo 1°.- Modificar en parte el ANEXO V de la Directiva N° 008-2026-CG-PNP/DIRREHUM-DIVPNIBPP, aprobada mediante Resolución de la Comandancia General de la Policía Nacional N° 375-2026-CG PNP/SECEJE-DIRREHUM, del 26 de junio de 2026, y modificada con Resolución de la Comandancia General de la Policía Nacional N° 398-2026-CG PNP/SECEJE-DIRREHUM, del 3 de julio de 2026, para el proceso de ascenso por concurso de Suboficiales de Armas y de Servicios de la Policía Nacional del Perú, del año 2026 – Promoción 2027,

en los extremos siguientes:

DICE:

ANEXO V
(CRONOGRAMA DE ACTIVIDADES DEL PROCESO DE ASCENSO DE SUBOFICIALES DE ARMAS Y DE SERVICIOS PNP)

FECHA

ACTIVIDAD A DESARROLLARLUGAR / MEDIORESPONSABILIDAD

EVALUACIÓN DE CANDIDATOS

09OCT AL 09NOV2026

Instalación y funcionamiento de la Comisión de apoyo para la ejecución de los exámenes de esfuerzo físico, destreza técnica para el tiro y examen de conocimiento a nivel nacional.

SEDES A NIVEL NACIONAL Y EXTRANJERO

REGIONES POLICIALES, FRENTE POLICIAL Y DIRASINT

12OCT AL 20OCT2026

Ejecución a nivel nacional y en el extranjero del examen de esfuerzo físico (1000 mts y 25 mts en natación) de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

21 AL 29 OCT2026

Ejecución a nivel nacional y en el extranjero del examen de destreza técnica para el tiro de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

02 AL 10 NOV2026

Ejecución a nivel nacional y en el extranjero del examen de conocimiento de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

11NOV2026

Publicación de los resultados del examen de conocimientos.

SIGCP

DIRREHUM DIVSICPAL

13NOV2026

Publicación de la resolución directoral eliminando del proceso de ascenso a los candidatos desaprobados.

SIGCP

DIRREHUM DIVSICPAL

16NOV2026

Publicación del cuadro consolidado por categorías y grados, con los puntajes obtenidos en los factores desempeño profesional o técnico, formación académica, experiencia para el servicio policial y disciplina, evaluados por las Juntas Selectoras; asimismo, se incluye la nota obtenida en el examen de conocimientos.

SIGCP

DIRREHUM DIVSICPAL

FORMULACIÓN DEL CUADRO DE MÉRITOS

17 AL 26 NOV2026

Revisión y verificación del cuadro de puntajes en los factores de evaluación, por la Junta Evaluadora.

DIRREHUM

JUNTA EVALUADORA

28NOV2026

Publicación en el SIGCP de la resolución directoral, estableciendo los cuadros de méritos por categorías y grados.

DIRREHUM

DIRREHUM DIVSICPAL



(…)

DEBE DECIR:

(…)

ANEXOV
CRONOGRAMA DE ACTIVIDADES DEL PROCESO DE ASCENSO DE
SUBOFICIALES DE ARMAS Y DE SERVICIOS PNP

FECHA

ACTIVIDAD A DESARROLLARLUGAR / MEDIORESPONSABILIDAD

EVALUACIÓN DE CANDIDATOS

07OCT AL 08NOV2026

Instalación y funcionamiento de la Comisión de apoyo para la ejecución de los exámenes de esfuerzo físico, destreza técnica para el tiro y examen de conocimiento a nivel nacional.

SEDES A NIVEL NACIONAL Y EXTRANJERO

REGIONES POLICIALES, FRENTE POLICIAL Y DIRASINT

07OCT AL 15OCT2026

Ejecución a nivel nacional y en el extranjero del examen de esfuerzo físico (1000 mts y 25 mts en natación) de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

19 AL 27 OCT2026

Ejecución a nivel nacional y en el extranjero del examen de destreza técnica para el tiro de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

29OCT AL 06 NOV2026

Ejecución a nivel nacional y en el extranjero del examen de conocimiento de acuerdo a la distribución por sedes. ANEXO VII

SEDES A NIVEL NACIONAL Y EXTRANJERO

JUNTA EVALUADORA

07NOV2026

Publicación de los resultados del examen de conocimientos.

SIGCP

DIRREHUM DIVSICPAL

09NOV2026

Publicación de la resolución directoral eliminando del proceso de ascenso a los candidatos desaprobados.

SIGCP

DIRREHUM DIVSICPAL

14NOV2026

Publicación del cuadro consolidado por categorías y grados, con los puntajes obtenidos en los factores desempeño profesional o técnico, formación académica, experiencia para el servicio policial y disciplina, evaluados por las Juntas Selectoras; asimismo, se incluye la nota obtenida en el examen de conocimientos.

SIGCP

DIRREHUM DIVSICPAL

FORMULACIÓN DEL CUADRO DE MÉRITOS

15NOV AL 02DIC2026

Revisión y verificación del cuadro de puntajes en los factores de evaluación, por la Junta Evaluadora.

DIRREHUM

JUNTA EVALUADORA

04DIC2026

Publicación en el SIGCP de la resolución directoral, estableciendo los cuadros de méritos por categorías y grados.

DIRREHUM

DIRREHUM DIVSICPAL



(…)

Artículo 2°.- La Directiva N° 008-2026-CG-PNP/DIRREHUM-DIVPNIBPP, aprobada mediante Resolución de la Comandancia General de la Policía Nacional N° 375-2026-CG PNP/SECEJE-DIRREHUM, del 26 de junio de 2026, queda subsistente en los demás extremos que la contiene.

Artículo 3°.- Disponer que la Dirección de Comunicación e Imagen Institucional de la Policía Nacional del Perú y la Dirección de Recursos Humanos de la Policía Nacional del Perú publiquen la presente resolución en la página web de la institución (www.policia.gob.pe) y en el Sistema Integrado de Gestión de la Carrera Policial de la Policía Nacional del Perú (https://sigcpd.policia.gob.pe), respectivamente.

Regístrese, comuníquese y archívese.

Directiva N°. 002-2026-CG-PNP/DIRREHUM-DIVPNIBPP

«LINEAMIENTOS PARA LA EJECUCIÓN DEL PROCESO DE ASCENSO POR CONCURSO PARA SUBOFICIALES DE ARMAS Y DE SERVICIOS DE LA POLICÍA NACIONAL DEL PERÚ, DEL AÑO 2026 – PROMOCIÓN 2027»

I. OBJETO

Establecer los lineamientos que regulan la organización, ejecución, control y evaluación del proceso de ascenso por concurso para Suboficiales de Armas y de Servicios de la Policía Nacional del Perú para el año 2026 – Promoción 2027.

II. FINALIDAD

2.1 Garantiza la calidad, transparencia, equidad, igualdad y efectividad del referido proceso.

2.2 Difunde de manera oportuna los lineamientos establecidos en la presente directiva al personal de la Policía Nacional del Perú comprometido y en su ejecución, así como a los candidatos.

III. ALCANCE

Las disposiciones que contiene la presente directiva son de cumplimiento obligatorio para todos los órganos y unidades orgánicas de la Policía Nacional del Perú, así como para el personal policial comprometido en el proceso de ascenso por concurso para Suboficiales de Armas y de Servicios de la Policía Nacional del Perú, correspondiente al año 2026 – Promoción 2027.

IV. RESPONSABILIDADES

4.1 La Inspectoría General de la Policía Nacional del Perú, controla y supervisa el cumplimiento de la presente directiva institucional en el ámbito de su competencia funcional.

4.2 Las Juntas Institucionales son responsables de conducir el desarrollo del proceso de ascenso por concurso para Suboficiales de Armas y de Servicios PNP para el año 2026 – Promoción 2027.

4.3 La Dirección de Recursos Humanos de la Policía Nacional del Perú (en adelante DIRREHUM PNP), es el órgano técnico responsable de planear, organizar y proporcionar la información requerida por las Juntas Institucionales para el desarrollo del proceso de ascenso por concurso para Suboficiales de Armas y de Servicios PNP, para el año 2026 – Promoción 2027.

V. BASE LEGAL

5.1 Constitución Política del Perú.

5.2 Ley N° 30512 del 2 de noviembre de 2016, Ley de Institutos y Escuelas de Educación Superior.

5.3 Ley N° 30714 del 30 de diciembre de 2017, Ley que Regula el Régimen Disciplinario de la Policía Nacional del Perú y su reglamento.

5.4 Ley N° 31379 del 22 de diciembre de 2021, Ley que modifica los artículos 7, 8, 10, 13 y 26 del Decreto Legislativo 1267, Ley de la Policía Nacional del Perú; así como el artículo 86 del Decreto Legislativo 1149, Ley de la Carrera y Situación del personal de la Policía Nacional del Perú.5.5

5.5 Ley Nº 31873 del 13 de setiembre de 2023, Ley que regula los procesos de ascensos del personal de la Policía Nacional del Perú.

5.6  Ley Nº 28308 del 28 de julio de 2004, Ley que regula el uso de descanso pre y postnatal del personal femenino de las Fuerzas Armadas y Policía Nacional del Perú.

5.7 Decreto Legislativo N° 1175 del 7 de diciembre de 2013, Ley del Régimen de Salud de la Policía Nacional del Perú.

5.8 Decreto Legislativo Nº 1267 del 18 de diciembre de 2016, Ley de la Policía Nacional del Perú.

5.9. Decreto Legislativo Nº 1318 del 3 de enero de 2017, Decreto Legislativo que
regula la Formación Profesional de la Policía Nacional del Perú y en sus disposiciones complementarias modifica el Decreto Legislativo Nº 1267 del 18 de diciembre de 2016 y su reglamento.

5.10 Decreto Legislativo Nº 1583 del 13 de noviembre de 2023, Decreto Legislativo que modifica diversos artículos de la Ley Nº 30714, Ley que regula el Régimen Disciplinario de la Policía Nacional del Perú y la Ley Nº 31873, Ley que regula los procesos de ascensos del personal de la Policía Nacional del Perú.

5.11 Decreto Supremo N° 016-2013-IN del 17 de noviembre de 2013, que aprueba el Reglamento del Decreto Legislativo N° 1149, modificado por el Decreto Supremo N° 018-2013-IN del 25 de diciembre de 2013.

5.12 Decreto Supremo Nº 009-2016-DE del 26 de julio de 2016, Reglamento General para determinar la Aptitud Psicosomática para la permanencia en Situación de Actividad del Personal de las Fuerzas Armadas y de la Policía Nacional del Perú.

5.13 Decreto Supremo Nº 022-2017-IN del 5 de julio de 2017, Reglamento del Decreto Legislativo Nº 1318, que regula la Formación Profesional de la Policía Nacional del Perú.

5.14 Decreto Supremo N° 002-2019-IN del 20 de enero de 2019, modifica e incorpora artículos al Reglamento del Decreto Legislativo N° 1318, Decreto Legislativo que regula la formación profesional de la Policía Nacional del Perú, aprobado por Decreto Supremo N° 022-2017-IN y modifica el Decreto Legislativo N° 016-2013-IN.

5.15 Decreto Supremo N° 006-2024-IN del 13 de julio de 2024 que, aprueba el Texto Único Ordenado del Decreto Legislativo Nº 1149, Ley de la Carrera y Situación del Personal de la Policía Nacional del Perú y su reglamento.

5.16 Decreto Supremo N° 012-2025-IN del 5 de noviembre de 2025 que, modifica el reglamento del Decreto Legislativo Nº 1267 del 15 de octubre de 2017, Ley de la Policía Nacional del Perú.

5.17 Decreto Supremo N° 016-2025-IN del 12 de noviembre de 2025 que, modifica el reglamento de la Ley Nº 30714, aprobado mediante el Decreto Supremo Nº 003-2020-IN, que dispone la modificación de las tablas de Infracciones y Sanciones contenidas en los anexos I, II y III de la citada Ley, que regula el Régimen Disciplinario de la Policía Nacional del Perú publicada el 14 de marzo de 2020.

5.18 Resolución de la Comandancia General de la Policía Nacional Nº 54-2025 CG PNP/SECEJE-DIRREHUM del 5 de febrero de 2025 que, aprueba la Directiva Nº 02-2025-COMGEN-PNP/DIRREHUM, Lineamientos que regulan el uso de tatuajes por el personal de la Policía Nacional del Perú, desde el proceso de admisión, reingreso, reincorporación y permanencia en la institución.5.19 Resolución Directoral Nº 270-2018-DIRGEN/DIRCOAS-PNP del 20 de julio de 2018 que, aprueba la Directiva Nº 01-15-2018-DIRGEN PNP/DIRREHUM-PNP-B, normas y procedimientos que regulan la administración, organización, mantenimiento, actualización, custodia y gestión del acervo documentario del legajo del personal de la Policía Nacional del Perú.

5.20 Resolución de la Comandancia General de la Policía Nacional Nº 417-2021 CG/EMG del 23 de diciembre de 2021, que aprueba la Directiva Nº 19-2021 COMGEN-PNP/SECEJE-DIRPLAINS-DIVMDI «Lineamientos aplicables para la formulación, aprobación o modificación de los dispositivos legales y documentos normativos u orientadores de la Policía Nacional del Perú».

5.21 Resolución de Comandancia General de la Policía Nacional N° 30 -2022 COMGEN PNP/EMG de 5 de marzo de 2022, que aprueba la Directiva N° 2-2022-COMGEN-PNP/EMG, que establece los lineamientos que regulan el funcionamiento de los órganos colegiados de naturaleza temporal de la Policía Nacional del Perú.

5.22 Resolución de la Comandancia General de la Policía Nacional N° 266-2018 COMGEN/EMG-PNP del 21 de diciembre de 2018, que reconoce oficialmente al Sistema Integrado de Gestión de la Carrera Policial (en adelante SIGCP) como medio oficial de comunicación, difusión y notificación de documentos oficiales de la institución policial; así como medio de actualización de la información que producen las Unidades constitutivas de
la Policía Nacional del Perú.

5.23 Resolución de la Comandancia General de la Policía Nacional Nº 458-2019 CG PNP/EMG de fecha 26 de julio de 2019, que aprueba la Directiva Nº 002 2019-CG PNP/EMG, que establece “Normas y Procedimientos que Regulan la Administración del Sistema Integrado de Gestión de la Carrera del Personal de la Policía Nacional del Perú”.

5.24 Resolución de la Comandancia General N° 133-2019-COMGEN/EMG-PNP del 6 de marzo de 2019, que aprueba la Directiva N° 01-05-2019-COMGEN PNP/SECEJE-DIRREHUM-B, que norma los procedimientos para el otorgamiento de incentivos en la Policía Nacional del Perú

5.25 Resolución Directoral N° 250-2016-DIRGEN/EMG-PNP del 6 de abril de 2016, que aprueba la Directiva N° 19-17-2016-DIRGEN/EMG-PNP DIRSAADM-B, que norma los procedimientos que regulan el funcionamiento de las comisiones designadas por los órganos superiores.

5.26 Sentencia del Tribunal Constitucional N° 533 del 16 de julio de 2020, que declara FUNDADA la demanda de conflicto competencial, entre otros aspectos.

VI. DISPOSICIONES GENERALES

[…]

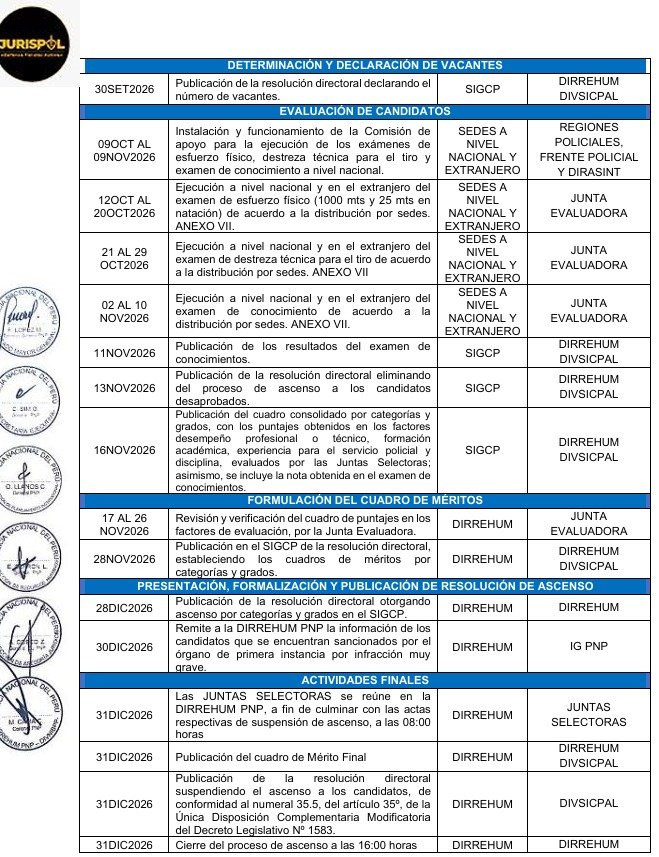

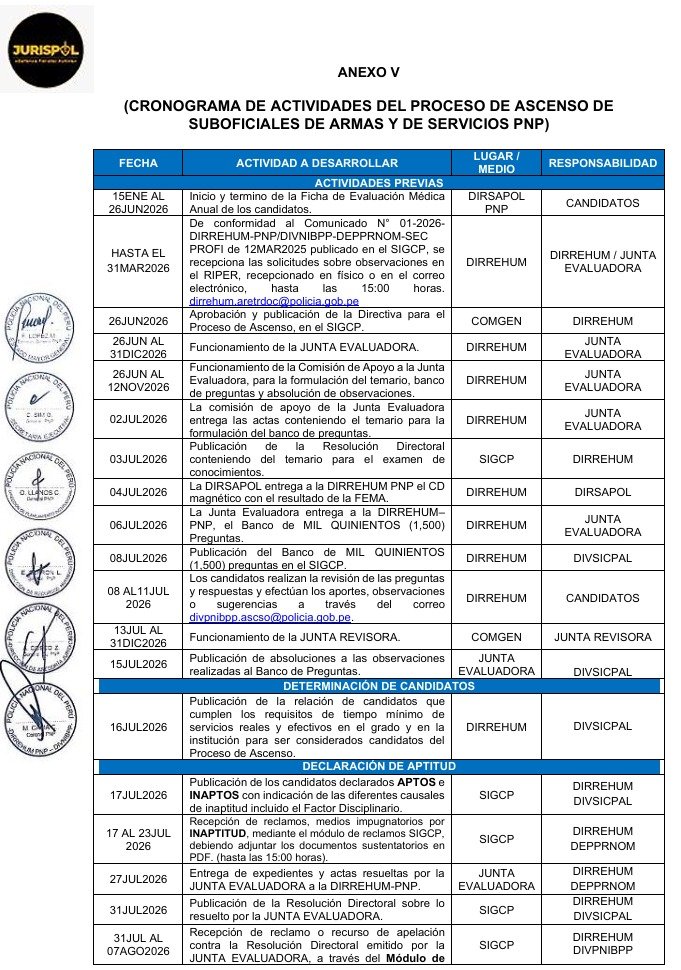

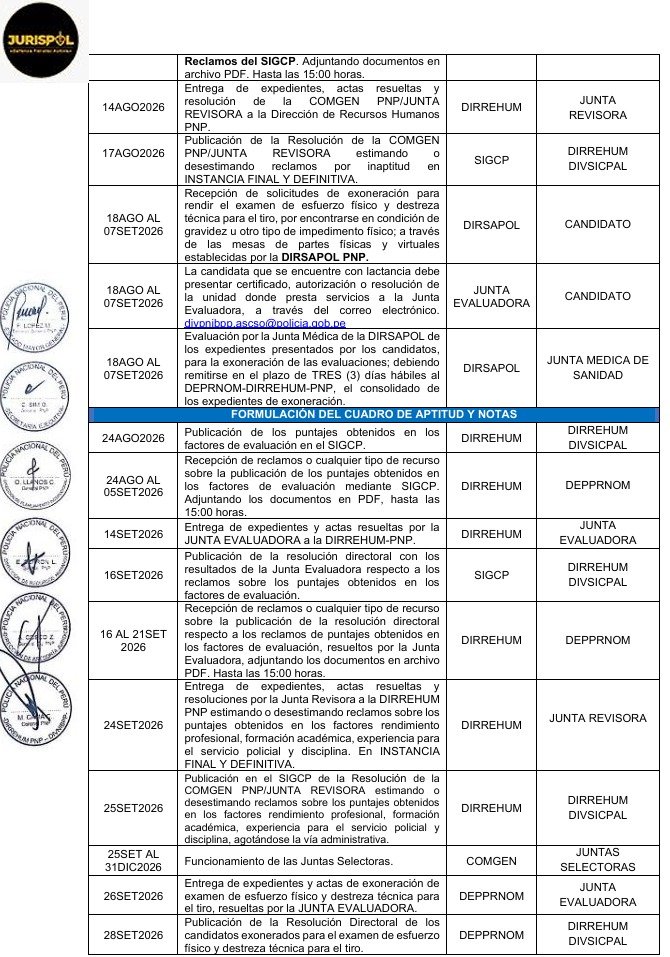

Cronograma de actividades del proceso de ascenso de Suboficiales PNP 2026, Promoción 2027.

⇒DESCARGA AQUÍ⇐ Directiva para el proceso de ascenso de Suboficiales PNP, del año 2026, promoción 2027 [Directiva 008-2026-CG-PNP-DURREHUM-DIVPNIBPP]
